Parete passiva in legno: valori U, tenuta e giunti
Un caso 2026 documenta gli obiettivi di un sistema e i dettagli che decidono se la prestazione di fabbrica arriva in cantiere.
Un caso del produttore pubblicato il 3 luglio 2026 descrive un’autocostruzione di 333 m² nell’Herefordshire con pannelli chiusi in legno, travi a I e fibra di legno insufflata. I valori sono specifici: U parete 0,13 W/(m²K), U tetto 0,11 W/(m²K) e tenuta fino a 3 ricambi orari.
Leggere bene i numeri
Il valore U descrive il flusso termico attraverso un pacchetto definito; più basso è meglio. Non descrive ogni giunto, fessura o perimetro. La tenuta sotto pressione misura altro: il flusso incontrollato nell’involucro finito.
La fonte riferisce che una versione più sottile aveva superato una prova REI di 52 minuti con metodi britannici ed europei. Il risultato appartiene al campione testato e non va generalizzato a una parete modificata senza prove.
Le distinzioni contano perché la letteratura prodotto comprime domande diverse. Il progettista verifica pacchetto, condizioni e applicabilità.
Perché aiutano travi a I e fibra

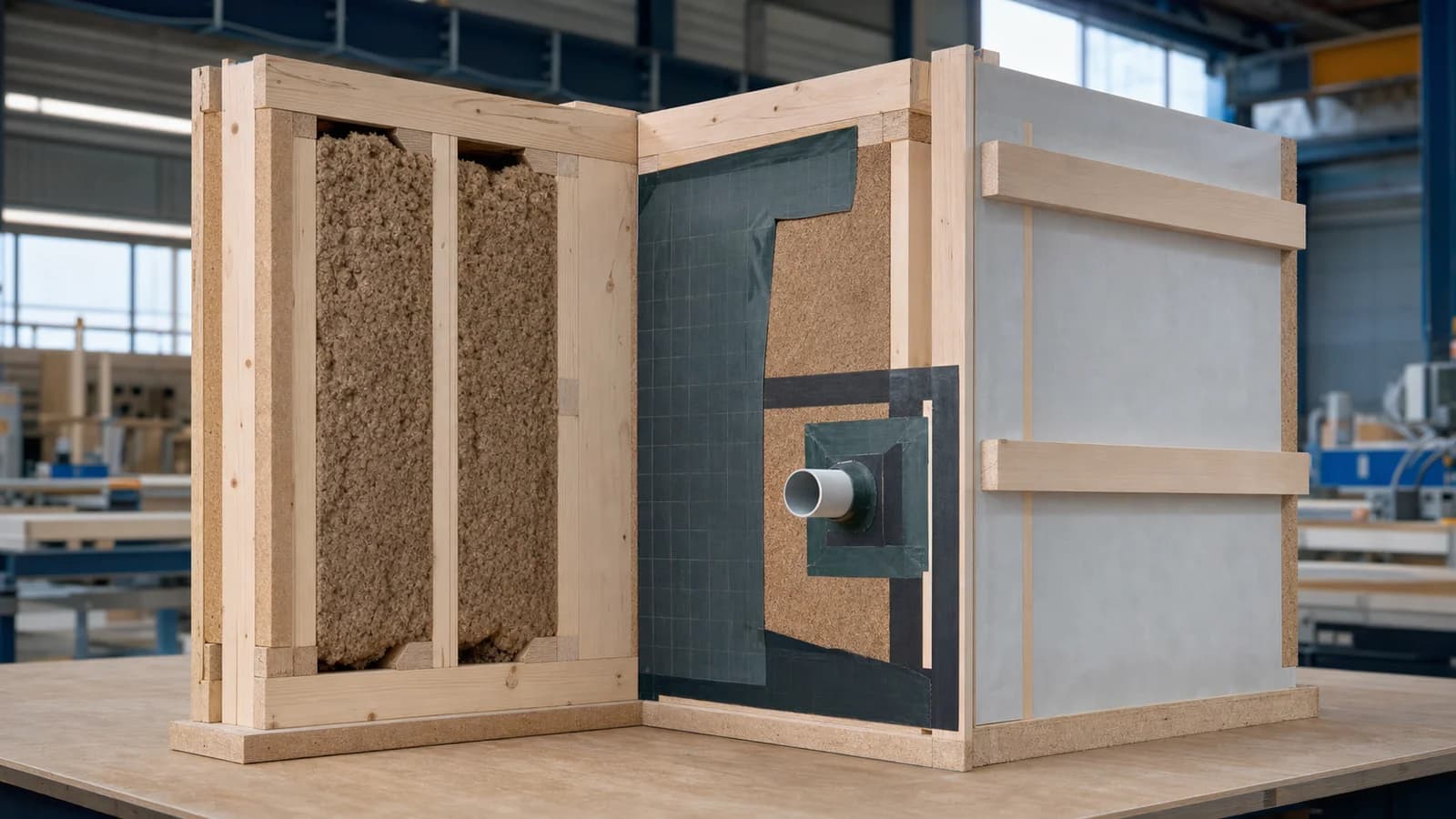

La trave a I usa flange piccole collegate da un’anima sottile, riducendo il legno pieno che attraversa l’isolante rispetto a un montante profondo. Una grande cavità contiene più isolante senza aumentare allo stesso modo il ponte termico.
La fibra insufflata riempie gli spazi attorno all’anima se posata alla densità prescritta. Il successo dipende da calibrazione, chiusura e controlli. Densità bassa può assestarsi; riempimento incompleto lascia vuoti. Il materiale non sostituisce l’ispezione.
Il problema dei giunti
I pannelli di fabbrica danno strati ripetibili, ma gli edifici sono fatti di bordi. Pareti, solai, tetti, finestre, porte e impianti si incontrano. Ogni transizione deve continuare acqua, aria, vapore e termica nel giusto ordine.
I 3 ACH riferiti sono un dato utile, non una certificazione Passive House. La certificazione richiede criteri, calcoli, documenti e prove specifici. “Passivo” in un nome non equivale a standard verificato.
Per iniziare: si può tracciare una linea d’aria continua intorno alla sezione senza staccare la matita? Ogni interruzione richiede materiale, installatore e controllo.
Dalla brochure all’edificio
Il flusso: bloccare i fori prima della produzione; coordinare gli impianti in un vano interno; fotografare nastri nascosti; testare prima delle finiture; riparare e ripetere la prova.
I modelli devono usare ponti e tenuta testata, non solo U al centro. Altrimenti accreditano prestazioni mai ottenute dall’edificio.
Il punto di vista FrameVerk
Il progetto digitale deve legare ogni elemento alle prove termiche, di tenuta e fuoco senza trasformare un caso in certificato universale. Cambiare trave, membrana o rivestimento deve segnalare che la prova potrebbe non valere.
La lezione non è che un pacchetto proprietario risolva la casa efficiente. I pannelli organizzano bene isolamento e aria quando giunti, produzione e verifica in cantiere sono parte del prodotto.
Fonti
- STEICO UK, “I-joists & wood fibre insulation support self-build project’s sustainability goals,” 3 luglio 2026: https://www.steico.com/uk/resources/case-studies/i-joists-wood-fibre-insulation-support-self-build-projects-sustainability-goals
- Elements by Oakwrights, “Premium pre-insulated panel systems,” consultato luglio 2026: https://elements.oakwrights.co.uk/closed-panel-system
- STEICO, “Passivhaus PLUS with STEICO & the PH15 Construction System,” riferimento progetto: https://www.steico.com/fileadmin/user_upload/English_Media/Content/References/Littlepits_Passivhaus_Plus/Passivhaus_Plus.pdf
